štvrtok 27. apríla 2017

Ležatá kanalizácia, hutnenie recyklátu, betónovanie základovej dosky 14.4.-26.4.



Ležatá kanalizácia

Ležatú kanalizáciu sme mohli ukladať až po čiastočnom zavezení priestoru pod doskou tehlovým recklátom - nebolo by ju do čoho uložiť. Teraz presne vidno nevýhody stavby domu vo svahu. Aj pol metrový výškový rozdiel značne navyšuje náklady na stavbu. Bolo treba 105 ton recyklátu, ktorý sme hutnili 3dni. Nehovoriac o DT tvárniciach a betóne naviac.
Použili sme štandardné oranžové rúry KG určené na tento účel. Všetky rúry sú v spáde 3%, prechádzajú cez DT tvárnice v úrovni základového pásu. Tu je rozšírená zo 125mm na 160mm. Mimo domu je kanalizásia v hĺbke min 1 meter od budúceho terénu. Veľká vďaka patrí Rasťovi Horňákovi (voda plyn kúrenie) za telefonický technický support.

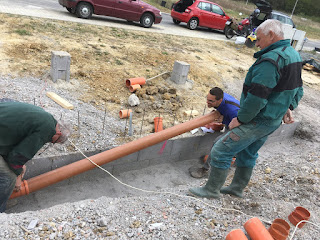

Kto maže ten jede - bez namazania rúry a tesnenia je takmer nemožné ju zložiť

Museli sme odkopať značnú šírku - recyklát sa zosypával späť do výkopu

Odpady pre WC, sprchu, vaňu a práčku.
Všetky rúsy sme uložili do pieskového lôžka a zhutnili nohami. Následne sme ich zasypali recyklátom.

Hutnenie recyklátu

P. Štefko nám doviezol ešte 31 ton (2 autá) recyklátu, ktorý sme počas sneženia s otcom a svokrom ručne rozhodili. Mal som svalovku jak malý chlapec. Hutnili sme ho vibračnou nohou (žaba) po vrstvách. Neuveriľne to kleslo! Podaril sa aj prvý  úraz na stavbe - svokrovi skočila žaba na palec. Odporúčam po tejto skúsenosti používať obuv s oceľovou špičkou.
Palec po úraze

Poslednú vrstvu som meral nivelačným laserom, aby sme dosiahli rovinu. Na druhý deň som požičal z MVL 215kg vibračnú dosku, ktorou sme zhutnili poslednú vrstvu 2x. dorovnali sme nerovnosti jemným recyklátom 0-4mm. Ten som zarovnal latou v dvoch smeroch a svokor ho finálne prešiel vibračnou doskou. Prišiel nám pomôcť aj švagor Miloš - ďakujeme! Vibračnú dosku sme doviezli na prívesnom vozíku a jeho Mitsubishi L-200.
Hutnenie poslednej vrstvy

Ešte v ten deň poobede sme začali s prípravami na základovú dosku. Dokúpil som 36ks 8mm 6m roxorov na dodatočnú výstuž. Doviezol som ich v Škode Yeti (!): kúpil som 5metrovú KG rúru DN 160, a roxory som previezol v nej. Ušetril som tak 40e za dopravu. Dokúpil som aj kocky zámkovej dlažby - na podloženie kari sietí (kamene som nemal, ani jeden). Musia byť zaliate v betóne s krytím 4cm, nesmú ležať na recykláte! Nespĺňali by svoju funkciu výstuže. Kocky delili na polovicu super pomocníci Jonáš (8r.) a susedom Matiasom (6r.). Veľmi sa im to páčilo, niečo rozbíjať :-)

Roxory dovezené v kanalizačnej rúre

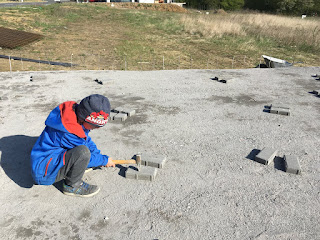

Jonáš v akcii
Duška s Jonášom roznášajú podkladné kocky
So svokrom sme ešte rozhodili kari siete, a otec pozahýňal roxory trčiace z DT tvárnic. Vydýchli sme si, že sa na nich nestal žiaden úraz. Spokojne sme na to čumeli - stihli sme dvojdňovú prácu za jeden ďeň! V sobotu doobedu som ešte začal s debnením, ale stihol som len polovicu. Potom sme šli na svadbu Duškinmu kolegovi. Strieľali tam konfety, v ktorých boli drobné vytlačené peniaze. Všetky deti ich začali zbierať. Tá stavba tie peniaze žerie rovnakou rýchlosťou. Bum - a niet ich. Rovnako rýchlo sa míňa aj energia - polovicu svadby som prespal.
Dokončovanie oceľovej výstuže základovej dosky.


Peňáze miznú akoby ich pálil...

Betónovanie základovej dosky

Pozrel som si v nedeľu počasie. Od stredy prehánky, od štvrtka dážď. Takže ideme na to hneď. V pondelok ráno som objednal vibračnú lištu a 23m3 betónu s pumpou, s tým, že poslednú fúru nahlásime počas betonáže. Otec doviazal zvyšné roxory a dokončili sme debnenie z 15mm OSB dosiek.  Kotvili sme ich natĺkacími skrutkami 8x60 rovno do DT tvárnic - super vec! Výšku debnenia sme namerali nivelačným laserom. Svokor spravil dilatačný prechod každej rúry, ktorá ide cez betón. Riadna babračka, ale nevyhnutná vec, aby rúry nepraskali. Vrch OSB dosky sme fixovali každých 50cm drôtom o kari sieť, aby tlak betónu dosky nevydul. Veľmi dobrý nenáročný systém.

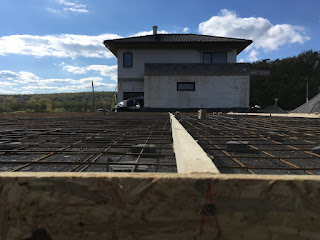

Hotové debnenie a výstuž

Jonáš kontroluje stavebnú pripravenosť
Kari siete podložené kockami
Na docielenie čo najlepšej rovinnosti dosky sme pripravili dve lišty s presnou výškou, podľa ktorých sme betón sťahovali. Bez toho si to ani neviem predstaviť. Može vzniknút výškový rozdiel aj 3cm. Lišty sme po stiahnutí roviny vybrali a škáru zahladili. Celú dosku sme zhutnili vibračnou lištou.

Laty zamerané do roviny, na sťahovanie plochy betónu
Fixovanie OSB dosiek drôtom o Kari sieť
V utorok ráno dorazili dva domiešavače z CRH (najlepšia cena aj kvalita), jeden s pumpou. Betón triedy C16-20, sme najprv napumpovali z domiešavača bez pumpy, a ten šiel hneď preč. Pokračovali sme s betónom z pumpy. Bez tlmiča, plným výkonom sme nadávkovali 18m3 betónu za cca 40 minút. Betón sme stiahli latou, doložili tam kde chýbalo, zmeral som zvyšnú plochu a objednal ešte ďalších 9m3. Keď betón dorazil, za chvíľu sme mali dokončené, a zvýšilo len 6 fúrikov betónu! Svokor krútil hlavou, ako som to mohol tak spočítať. Betónovanie s pumpou je veľmi pohodlné a rýchle, zvládne to každý priemerne odvážny Slovák.
Už sú tu! Tato odhodlaný na čokoľvek.

Kraken a jeho Rameno
Otec&Syn&Svokor s.r.o. v akcii
Sťahovacie lišty - na nezaplatenie.

Mamka nám doniesla MARVA tyčky na desiatu

Detail roviny budúcel dosky

Zaľato, idzeme domu.
S doskou som veľmi spokojný. Na druhý deň ráno a poobede som bol polievať, dnes už za mňa polieva Ten Hore. Traja sme na dosku úplne stačili. O dva dni neskôr zalieval základové pásy sused. Stálo tam sedem chlapov, z toho päť bez činnosti. Ale to, že ich tam netreba, ako platiaci zákazník firme nevyhovoríte.
Od výkopu po zaliatie dosky nám to trvalo 23 dní, z toho 7 dní sme nerobili. Spravili sme 22metrový múr vysoký 1,25m aj s plotom, nádrž na dažďovú vodu 15m3 a základovú dosku 140m2, s 0,5m výškovým rozdielom. Len na dosku som mal cenovú ponuku 15 000€, bez výkopov. Plot a nádrž stavaný firmou by bol hrubým odhadom 4 - 5000€. My sme to postavili svojpomocne, bez murára, v cene 9980€, z toho 380e boli brigádnici. Myslím, že ušetriť nejakých 9 - 10 000€ za necelé 4 týždne práce nieje vôbec zlé a stojí za to sa tomu povenovať.

Chcem poďakovať môjmu otcovi a svokrovi za pomoc kedykoľvek to bolo treba. Mamke a svokre za zásobovanie obedami a desiatami, Matúšovi a chalanom z SPŠ za brigády. P. Štefkovi za dovoz materiálu, P. Semanovi za oceľ, firme FEER za rúry, firme Oplotoch za plot, atď atď...

A mojej manželke Duške za rodinnú zábezpeku (chodím domov stále okolo 21:00), veľa trpezlivosti a lásky.


Nech dá Boh zdravia zručným Slovákom!






piatok 14. apríla 2017

Betónovanie DT tvárnic, 7-13.4. 2017


Po minulej skúsenosti, keď bolo málo betónu, som pre istotu objednal o kubík viac. Prepočítal som si tentokrát reálne obejmy na stavbe - nie z 3D modelu. Postavili sme s otcom a svokrom všetky DT do výšky troch radov. Betónovanie som rozdelil na dve etapy. Pri prvej sme mali pripravený aj horný rad, aby bolo kde zvyšný betón dať. Objednal som 8,5 m3 betónu B20 a PUMI (domiešavač s pumpou) na piatok poobede a vyčkávali sme.
PUMI - 50 tonový tank. Našťastie ne zapadol.
Samozrejme, ako veľa vecí na tejto stavbe, bolo to prvý krát čo som "šoféroval" betónpumpu. Po dvoch základoch pre pätky šopy som to mal v ruke a šlo to ako po masle. Ja som dávkoval, Duška chytala betón s doskou aby nešiel mimo, a otec so svokrom hutnili, aby odhalili prípadné vzduchové bubliny. Dokonca prišla pomôcť aj mamka! Najprv sa všetko pýtala, ale potom chytila kelňu a zarovnávala a hladila. To že prší nikto nevnímal.
Prvé základy pod pätky, pod odborným dohľadom svokra Dušana


šlo to oveľa lepšie a presnejšie ako bez pumpy

Duška s kelňou a úsmevom na tvári
Keďže sme boli v ten deň poslední, dostali sme kubík betónu naviac. Na predošlej stavbe ho nevzali. Ešte že sme ho mali kde dať.
V sobotu otec so svokrom vyskladali všetky zvyšné DT-čka. Slušne si zacvičili, keďže ich trebalo navliekať na trčiace roxory. Jedna tvárnica má 20 kg. Položli sme ich spolu 760!
Nasledovalo debnenie deky nádrže, všetkých prechodov rúr a zarovnanie plota. Neuveriteľne zdĺhavá robota, ktorá trvala 2x toľko ako som počítal. Nech žije vynálezca DT tvárnic! Neviem si ani predstaviť koľko by nám trvalo spraviť debnenie pre múr a pre celý dom. Použili sme hranoly 50x100 a na plochu OSB dosky PD 15mm. Použijeme ich aj s hranolmi znova na strechu šopy. Debnenie nieje lacná záležitosť - stálo 290€!
Duška podkladá klinky pod stĺpy debnenia v nádrži

Pätky pre šopu zrovnané na jednu výšku nivelačným laserom. Západ slnka ako bonus.

Hotové debnenie nádrže aj s oceľovou výstužou a pripraveným poklopom
Další deň D nastal v utorok - tentoraz 7,5m3 betónu, znova s pumpou. Postup sme mali vymakaný z mimula, takže všetko šlo hladko. Štandardne sme zmokli. Betón tentoraz vyšiel veľmi presne - ostali naviac asi 4 fúriky.
Dušan s otcom hutnia steny nádrže
Otec zarovnáva pätky pre terasu
Zaľato, idzeme domu.
Myslel som si, že dáme týźdeň pauzu nech betón vytvrdne. Ale toľko toho sa dá chystať, že vlastne pokračujeme bez prestávky. Bol som nakúpiť ležatú kanalizáciu KG, u predajcu FEER Košice. Z jednoduchého dôvodu - najlepšie ceny. Síce si ťukali na čelo, čím to chcem odviezť, ale podarilo sa.
Nákladný Yeti - 5m rúry no problem.
Vo štvrtok prišli do posilky aj chalani - Matúš, Artúr a Dávid (menami si niesom istý). Ešte že tak, bez nich by sme to nedali. Žaba na hutnenie hliny šla nonstop od rána, a rozhodili sme 5x 15 ton recyklátu z Environcentra. Hliny sme mali z výkopov málo, a hutnenie je neefektívne - hlina aj tak sadne. Rozhodol som sa teda zaviezť zvyšok priestoru pod dekou recyklátom. Ten je možné zhutniť vibračnou doskou bez ďalšieho sadania. P. Štefko nám ho vysypal presne kde som chcel. Dali sme to teda aj bez bagra.
Chalani v telocvični

Dobrý šofér je na nezaplatenie. Vysypeš meter vedľa = 2h lopatovania.

Mamka nám doniesla obed - vrhli sme sa naňho ako vlci.

Štandarnde sme na záver dňa zmokli. Ale odmena na seba nenechala dlho čakať.
Zajtra dávame ležatú kanalizáciu. Ja medzi tým kreslím nosnú konštrukciu - drevo bude treba objednať pravdepodobne z ČR. U nás je KVH  dosť drahé, keďže tu nieje žiaden výrobca (aspoň o ňom google nevie). KVH = KonstruktionsVollHolz - plné konštrukčné sušené, štvrostranne hobľované fazetované drevo, dĺžkovo nadpájané. Bez rozmerových zmien - oproti bežnému rezivu neprekonateľná výhoda. Vymysleli to Nemci - to nemôže byť zlé. Veľmi sa na to teším :-)








štvrtok 6. apríla 2017

Prišiel bager. Začíname!

Konečne. Myslel som, že to vybavovanie s úradmi nikdy neskončí. Po obehaní všetkých účastníkov stavebného konania a pozbieraní podpisov, že k stavbe nemajú žiadne výhrady, sme 2.4.2017 začali.

Bager je tu!
Deň pred výkopmi som ešte vybavoval detaily: kúpiť šalovacie drevo - píla DP work Šebastovce, betonársku oceľ dostať v sobotu nejak na stavbu (Ďakujem, p. Seman) , makadam do výkopov, stroje na hutnenie štrku.
Nákladný Yeti
Vibračná noha a doska od MVL
Takže už v sobotu sme (ja, Dušan a otec) viazali armovacie koše, aby sme to do pondelka obeda stihli. V sobotu o 7:30 prišiel s bagrom p. Varga (menovec), zamerali sme a šli sme na to. Výkopy šli ako po masle, s presnosťou akú som ešte nevidel. Stačilo za pár minút začistiť a výkop bol hotový. Bager nám tiež rozviezol štrk do základovej špáry, ktorý sme následne zhutnili.
Pani manželka Duška viaže betonársku oceľ pod odborným dohľadom Táničky
Hĺbku výkopov sme merali rotačným laserom. Snažil som sa merať presne, no na jednom páse sme predsa prekopali asi 15cm hlbšie. Veril som že to nebude problém. Zišlo sa nás dosť. Svokra doniesla obed pre celú bandu - to som vôbec nečakal. Aj kávu a koláčik sme mali. Aj keď sa to nezdá, roboty je neúrekom. Každá pomocná sila je výhodou. Práca tak ubieha rýchlo keď viacerí spolupracujeme.
Niet chlapa, čo by s úžasom nečumel na bager ako pracuje.

V podelok sme rýchlo dokončovali debnenie, viazanie armovacích košov a značil som výšky betónu. O 14:30 prišiel prvý domiešavač od CRH. Pán šofér videl, že sme totálni amatéri. Tak nám to za 5 minút ukázal, a už sme fachčili.
Druhý domiešavač, to už sme sa tvárili jak profíci
Betónovanie bez pumpy bol riadny stres! Leje sa to riadne rýchlo. Ale zmákli sme to, a ušetrili sme cca 300e za pumpu. Nie každý šofér však má trpezlivosť. Druhý a tretí nemal, ale nevadí. Mierne prekopanie základu a mierne rozšírenie pásu malo za následok deficit cca troch kubíkov betónu, ktoré nám potom chýbali do plota. Doobjednali sme štyri, a čo zvýšilo šlo do plota. Takže sme čakali ešte na tretí domiešavač a búrka sa blížila. Do základovej špáry nesmie zapršať. Duška však poslala tam hore modlitbu a búrka nás minula o dva kilometre.
Duška zarovnáva dno nádrže na dažďovú vodu

Zabetónované, vydýchli sme si
Už v utorok sa mi podarilo vybaviť dovoz debniacich tvárnic (DT) priamo od výrobcu SABEX, aj keď boli dohodnuté na štvrtok. Šofér bol veľmi šikovný, zložil presne tam kde som potreboval. Aby sme to zbytočne neprenášali. Potom prišla perfektná búrka - nemusel som polievať betón a prestalo sa prášiť. V stredu sme tak mohli smelo skladať. Ukladali sme nasucho, rovinu sme držali podľa šnúrky z lavičiek, zvislosť sme zabezpečili drevenými klínkami.
Vykladanie DT tvárnic mechanickou rukou
Tato ukladá DT-čka v nádrži
Poskladané.

Varovali ma, že treba skontrolovať uhlopriečky. Aby sme z domu neurobili kosodĺžnik. Tak som premeriaval, zrovnával, opravoval. S pásmom sme premerali uhlopriečky - rozdiel bol 1mm! Otec sa spokojne pousmial.

Všetko máme nachystané na zajtrajšie betónovanie.
Jonáš kontroluje, či bude dobrý výhľad z terasy.
